第二篇:管道试压方案
青海油田采油一厂
青海油田油砂处理厂建设工程
(工艺管道及设备安装)
试
压吹扫方案
编制:
审核:
批准:
青海茫崖特种技术工程有限公司
二?##年五月二十日

试压吹扫方案审批表 TY-26
工程名称:青海油田油砂处理厂建设工程--工艺管道及设备安装

一、概况
1、工程名称:青海油田油砂处理厂建设工程----工艺管道及设备安装
2、地 点:原青海油田二厂联合站
3、建设单位:青海油田采油一厂
4、施工单位:青海茫崖特种技术工程有限公司
5、监理单位:青海油田工程建设监理公司
二、编制依据
SY4203-2007 《石油天然气建设工程施工质量验收规范 站内工艺管道工程》
三、施工准备
3.1试压前准备
试压前,由施工单位 监管部门 建设单位联合检查合格,内容如下:
3.1.1再进行压力试验时,划立禁区,无关人员不得进入。
3.1.2待试管道与无关系系统用盲板进行隔开。
3.1.3经批准的试压方案,并已进行技术交底。
3.2试压检查工作
3.1.1管道系统按施工蓝图要求全部施工完毕,符合设计要求和规范的有关规定。
3.1.2管道正式支架安装正确齐全,逐个检查其型式、位置、稳固程度、热位移量及焊缝质量,并符合要求。试压时用的临时支架安装完成,检查合格。
3.1.3焊接工作已全部完工,并经检验合格,无损检测完成。
3.1.4焊缝及其他待检部位尚未涂漆和绝热。
3.1.5试压用的临时加固措施符合要求,安全可靠。试压需临时盲板的加设按分组表进行,安装过程中做到记录齐全,可追溯性强。
3.3试压准备工作
3.3.1安装、布置好试压吹扫设施,包括试压吹扫临时管线、排水管线、试压泵、水箱等。
3.3.2以洁净水作试验介质的管道,要求高点放空低点放水。
3.3.3试压吹扫前,应对管道焊口进行外观检查,合格后方可试压。
四、试压吹扫流程
五、试压吹扫方法
管道的强度试验压力为设计压力的1.5倍 ,严密性试验压力及泄露性试验压力均为设计压力。泄露性试验应在压力试验合格后进行,试验介质为空气,一般结合试车工作一并进行。
5.1管道液压试验(见附图1)
5.1.1现场液压试验使用的水源为厂区地下水系统提供的新鲜水。
5.1.2试验用的压力表需经检验,并在有效期内,其精度不得低于1.6级,压力表的量程为最大被测压力的1.5--2倍。试验系统所装的压力表不少于2块,压力表应尽量装于系统的最高点,并以最高点的压力为准。
5.1.3液体温度不得低于5℃,对于不锈钢管道,水压试验所使用的水应为洁净水,且氯离子含量不大于25ppm。
5.1.4连通上水流程,启动打压泵,打开放空阀,关闭排水阀,向管线内注清水,以水压去除管线内空气。
5.1.5管线内注水完成后,关闭放空阀门,打压泵开始增压进行水压试验,升压应缓慢进行,待达到试验压力2.4Mpa后停压10min,然后降至设计压力1.6Mpa,停压30min,降至设计压力,全面进行检查,以压力不降,无渗漏及目测无变形为合格。
5.1.6试压过程中若有泄漏,不得带压修理,缺陷消除后应重新试验。
5.1.7试压合格后打开排水阀放水,然后打开放空阀将水排尽。 关闭放空阀,排水阀,连通吹扫流程,开启高压打气泵向管内充气,同时记录与两头压力表读数的变化情况和气体的流量。
附图1:

5.2管道气压试验(见附图2)
5.2.1导热油管线试压介质为空气。
5.2.2试验时应装有压力泄放装置,其设定压力不得高与试验压力的1.1倍。
5.2.3在试验时,必须进行预试验,试验压力的大小为0.1~0.5MPa。
5.2.4试压时,应缓慢升压,当压力升至试验压力的50%是,如未发现异状或泄漏,应继续按试验压力的10%逐级升压,每级稳压3min直至试验压力,应在试验压力下稳压10min,再将压力降至设计压力,用肥皂水检查无泄漏,目测无变形为合格,停压时间应根据查漏工作需要确定。
5.2.5当试验过程中发现泄漏时,不得带压处理,须泄压后进行处理,处理合格后,重新进行试压。
附图2:

5.3管道吹扫
5.3.1 管线在压力试验合格后应进行吹扫。
5.3.2 吹扫管线时,先主线后支线,先高点后地点,较长的管线吹扫应分段进行,管线吹扫介质为压缩空气。
5.3.3吹扫前应把调节阀、孔板、流量计、过滤波器滤芯、单向阀阀芯拆除,调节阀、流量计上下游阀放空,吹扫干净后,以利于后续管道的吹扫 。
5.3.4严禁向设备内部吹扫,以免脏物吹入设备,若吹扫介质必须经过设备,则必须先拆开进设备前的法兰,盖好进设备的端口,将设备的入口管线吹扫干净后,吹扫介质方可经过设备。
5.3.5在吹扫经过泵的管线时,应先走泵的跨线向后吹扫,然后拆开泵的入口过滤器大盖,吹扫泵入口管线,泵体不参加吹扫。
5.3.6管道吹扫时空气吹扫压力不得超过管道的设计压力,流速不宜小于20m/s。
5.3.7空气吹扫过程中,目测排气无烟尘时,在排气口设置贴白布或涂白漆的木制靶板检验,5min内靶板上无铁锈、尘土、水份及其它杂物为合格。
六、试压组织
试压时成立专门的试压小组,试压小组设组长一人,试压时听从组长指挥,试压组织方块图见如下:

七、安全技术措施
7.1 成立试压吹扫组织机构,技术员、质检员、安全员及班组成员在进行试压吹扫前要做好检查工作,消除事故隐患。
7.2 试压时,必须在试压泵周围拉警戒绳或竖警示牌。并设负责人,监视试压区域,防止无关人员进入试压区域。
7.3进入施工现场,必须戴安全帽,高处作业时必须系挂安全带。
7.4使用的电动试压泵及空压机的电源线必须绝缘良好,设备接地良好,操作者应穿绝缘鞋。
7.5现场使用的氧气瓶、乙炔气间距不得小于10米,气瓶做好防晒瓶罩保护。
7.6 试压合格后,降压应缓缓进行,降压速度不宜超过0.5MPa/min,当系统高点表压为零时,应打开进气口,防止系统产生负压。
7.7 试压过程中严禁敲击管道,如发现泄漏,严禁带压处理。
7.8检查人员必须加强巡线检查工作,对每一个管号的每一道焊口、每一个密封点都认真检查,不得遗漏。试压检查焊缝及连接时,应站在检查位置的侧面,避免因液体突然泄漏时对人员的伤害。试压时,盲板前面不得站人。
7.9 试压泵必须由经过培训熟练的人员来操作,杜绝其它人员来操作试压泵。
7.10 安装的临时支架一定要稳固。试压过程中应注意充满水后管线的变化。发现问题及时处理。
7.11施工中必须严格遵守劳动纪律,增强自我保护意识。
7.12试压时系统内的水不得随意排放,应排放至指定地点。
八、试压吹扫用主要机具设备(见附表1)

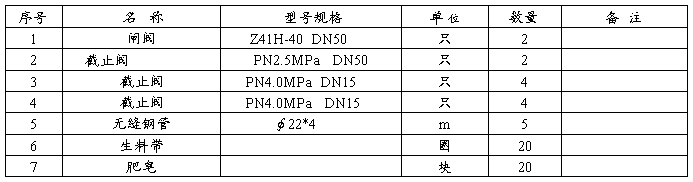

附表1 试压吹扫用主要机具设备

九、试压吹扫用料(见附表2)
附表2 试压吹扫用料

十、管线试压要求如下:
